ข้อมูลโครงการ :: พัฒนาถนนสวย (กม.)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-พัฒนาถนนสวย (กม.)0.00100.00สำนักงานเขตคลองเตยฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
- 1. พัฒนาถนนสวย (กม.) : OKR 4.1.10กม.4.565.35117.32

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-8 of 8 items.
วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ
2024-06-30 00:00:00.00000000.50ดำเนินการพัฒนาถนนสวย ตั้งแต่แยกพระโขนง - ปากซอยสุขุมวิท 42/1 ระยะทาง 530 เมตร ดังนี้ 1. ดำเนินการตรวจสอบผิวจราจรและทางเท้า เครื่องหมายจราจร และไฟฟ้าส่องสว่าง พร้อมใช้งาน 2. ดำเนินการกวดขันไม่ให้มีหาบเร่แผงลอย และดำเนินการล้างทำความสะอาดทางเท้าและผิวจราจรเรียบร้อยแล้ว 3. ดำเนินการปลูกต้นไม้บริเวณเกาะกลางถนนและริมทางเท้า เรียบร้อยแล้ว และบำรุงรักษาต้นไม้เป็นประจำ

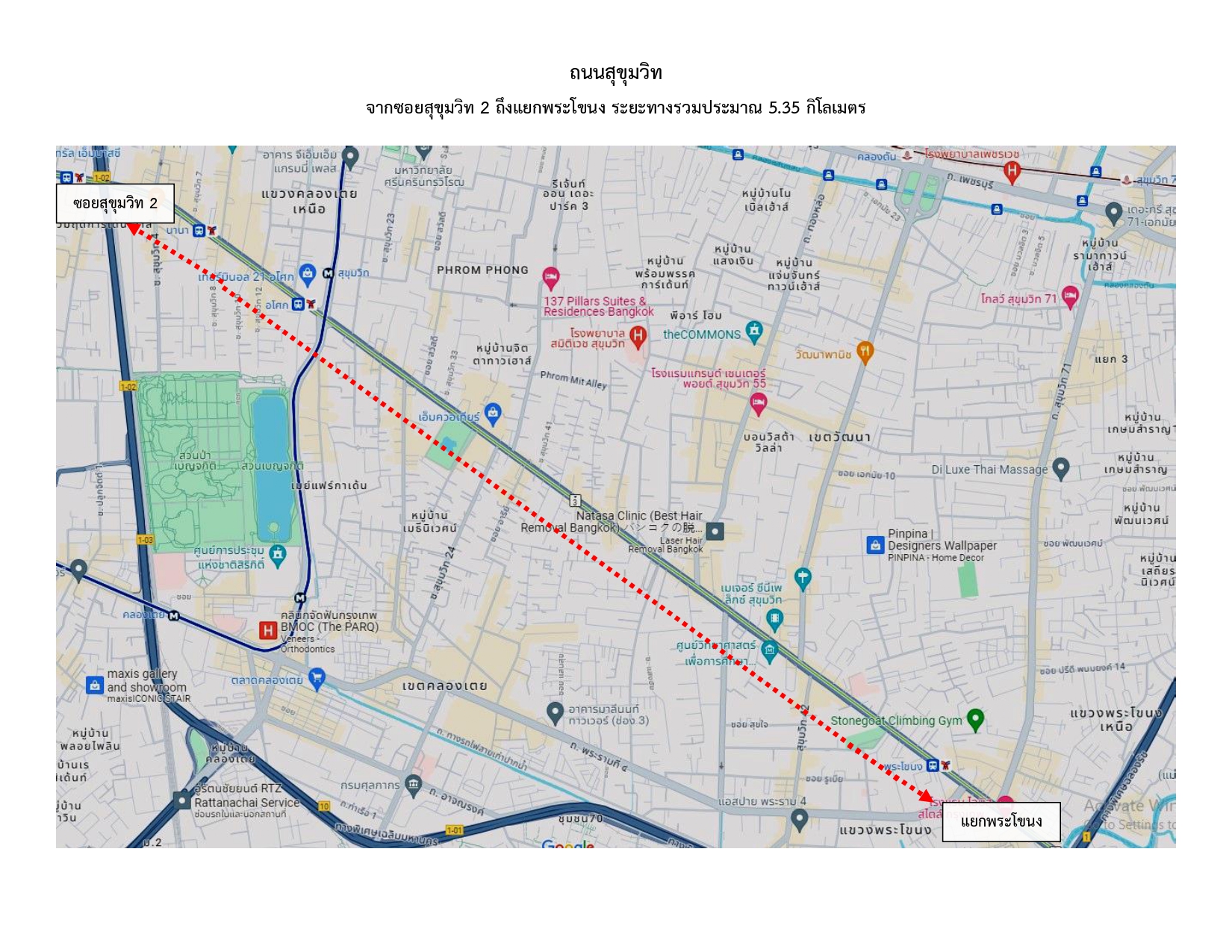

2024-03-15 00:00:00.00000000.00- จัดทำแผนการดำเนินงานพัฒนาถนนสวย ถนนสุขุมวิท ตั้งแต่ซอยสุขุมวิท 2 - แยกพระโขนง ระยะทาง 5.35 กิโลเมตร
2024-03-15 00:00:00.00000000.50- ดำเนินการพัฒนาถนนสวย ตั้งแต่ปากซอยสุขุมวิท 24 - 22 ระยะทาง 500 เมตร ดังนี้ 1. ดำเนินการตรวจสอบผิวจราจรและทางเท้า เครื่องหมายจราจร และไฟฟ้าส่องสว่าง พร้อมใช้งาน 2. ดำเนินการกวดขันไม่ให้มีหาบเร่แผงลอย และดำเนินการล้างทำความสะอาดทางเท้าและผิวจราจรเรียบร้อยแล้ว 3. ดำเนินการปลูกต้นไม้บริเวณเกาะกลางถนนและริมทางเท้า เรียบร้อยแล้ว และบำรุงรักษาต้นไม้เป็นประจำ
2024-04-09 00:00:00.00000001.50ดำเนินการพัฒนาถนนสวย ตั้งแต่ปากซอยสุขุมวิท 40 - 24 ระยะทาง 1,500 เมตร ดังนี้ 1. ดำเนินการตรวจสอบผิวจราจรและทางเท้า เครื่องหมายจราจร และไฟฟ้าส่องสว่าง พร้อมใช้งาน 2. ดำเนินการกวดขันไม่ให้มีหาบเร่แผงลอย และดำเนินการล้างทำความสะอาดทางเท้าและผิวจราจรเรียบร้อยแล้ว 3. ดำเนินการปลูกต้นไม้บริเวณเกาะกลางถนนและริมทางเท้า เรียบร้อยแล้ว และบำรุงรักษาต้นไม้เป็นประจำ
2024-09-29 00:00:00.00000000.00สรุปผลการดำเนินงานและนำเรียนผู้บังคับบัญชาเรียบร้อยแล้ว
2024-05-31 00:00:00.00000001.00ดำเนินการพัฒนาถนนสวย ตั้งแต่ปากซอยสุขุมวิท 42/1 - 40 ระยะทาง 1,000 เมตร ดังนี้ 1. ดำเนินการตรวจสอบผิวจราจรและทางเท้า เครื่องหมายจราจร และไฟฟ้าส่องสว่าง พร้อมใช้งาน 2. ดำเนินการกวดขันไม่ให้มีหาบเร่แผงลอย และดำเนินการล้างทำความสะอาดทางเท้าและผิวจราจรเรียบร้อยแล้ว 3. ดำเนินการปลูกต้นไม้บริเวณเกาะกลางถนนและริมทางเท้า เรียบร้อยแล้ว และบำรุงรักษาต้นไม้เป็นประจำ
2024-07-31 00:00:00.00000000.45- ดำเนินการพัฒนาถนนสวย ตั้งแต่ปากซอยสุขุมวิท 22 - แยกอโศกมนตรี ระยะทาง 450 เมตร ดังนี้ 1. ดำเนินการตรวจสอบผิวจราจรและทางเท้า เครื่องหมายจราจร และไฟฟ้าส่องสว่าง พร้อมใช้งาน 2. ดำเนินการกวดขันไม่ให้มีหาบเร่แผงลอย และดำเนินการล้างทำความสะอาดทางเท้าและผิวจราจรเรียบร้อยแล้ว 3. ดำเนินการปลูกต้นไม้บริเวณเกาะกลางถนนและริมทางเท้า เรียบร้อยแล้ว และบำรุงรักษาต้นไม้เป็นประจำ
2024-08-26 00:00:00.00000001.40 - ดำเนินการพัฒนาถนนสวย ตั้งแต่แยกอโศกมนตรี - ปากซอยสุขุมวิท 2 ระยะทาง 1,400 เมตร ดังนี้ 1. ดำเนินการตรวจสอบผิวจราจรและทางเท้า เครื่องหมายจราจร และไฟฟ้าส่องสว่าง พร้อมใช้งาน 2. ดำเนินการกวดขันไม่ให้มีหาบเร่แผงลอย และดำเนินการล้างทำความสะอาดทางเท้าและผิวจราจรเรียบร้อยแล้ว 3. ดำเนินการปลูกต้นไม้บริเวณเกาะกลางถนนและริมทางเท้า เรียบร้อยแล้ว และบำรุงรักษาต้นไม้เป็นประจำ

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-4 of 4 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานความคืบหน้าเริ่มต้นวันที่สิ้นสุดวันที่
1จัดทำแผนการดำเนินงาน10.0010.002023-10-01 00:00:00.00000002023-10-31 00:00:00.0000000
2ดำเนินการตามแผน60.0070.002023-11-01 00:00:00.00000002024-08-31 00:00:00.0000000
3สรุปผลการดำเนินงาน20.0090.002024-08-01 00:00:00.00000002024-08-31 00:00:00.0000000
4รายงานผลการดำเนินงาน10.00100.002024-09-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-4 of 4 items.
วันที่รายงานผลการดำเนินงานREPORT_NOTE
2023-12-15 00:00:00.000000010.00(not set)
2023-12-15 00:00:00.000000070.00(not set)
2024-08-26 00:00:00.000000090.00(not set)
2024-08-26 00:00:00.0000000100.00(not set)
