ข้อมูลโครงการ :: ทางจักรยาน (10 กม.)

รายละเอียดโครงการ

Showing 1-1 of 1 item.
Fileชื่อโครงการ/กิจกรรมงบประมาณฯความคืบหน้าฯหน่วยงานที่รับผิดชอบส่วนราชการ/ฝ่าย
-ทางจักรยาน (10 กม.)0.00100.00สำนักงานเขตราษฎร์บูรณะฝ่ายโยธา

KRs/KPI ที่เกี่ยวข้อง

Showing 1-1 of 1 item.
ActionKEY_RESULTหน่วยนับค่าเป้าหมายผลการดำเนินงานความคืบหน้าของ KPI (%)
- 4.2 ทางจักรยาน (กม.) : OKR 1.3.07กม.10.0010.00100.00

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-11 of 11 items.
วันที่รายงานผลการดำเนินงานPhotoREPORT_NOTEเชื่อมโยงข้อมูลเกี่ยวข้องฯ

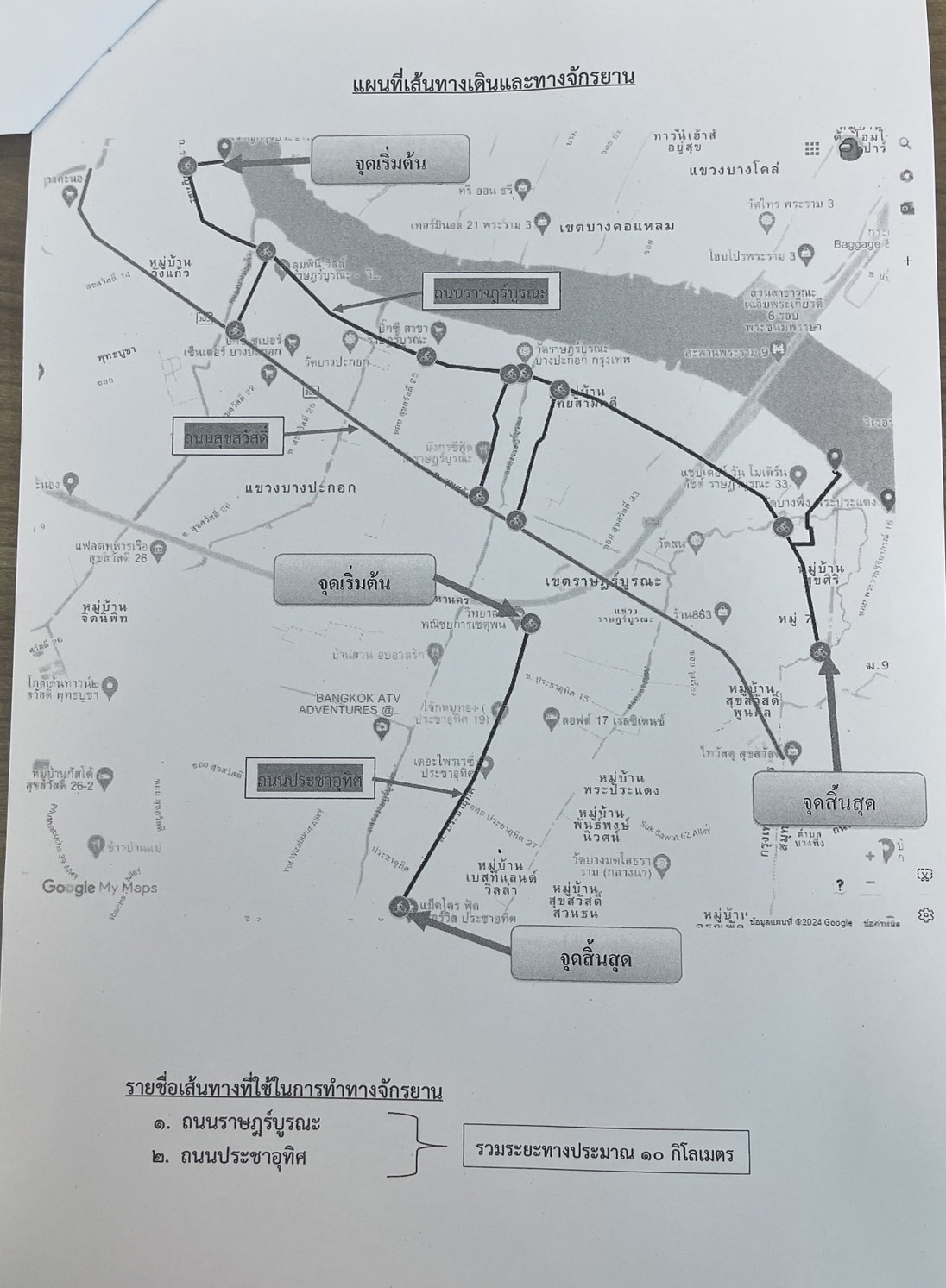

2024-04-24 00:00:00.00000000.00ส่งเส้นทางเดินและทางจักรยานให้สำนักการจราจรและขนส่ง ตามหนังสือที่ กท 6303/1669 ลงวันที่ 5 เมษายน 2567
2024-10-01 00:00:00.000000010.00ทาสีทางจักรยาน ความยาวครบ 10 กม. จำนวน 5 เส้นทาง บริเวณ 1. ถนนราษฎร์บูรณะ ความยาว 5 กม. 2. ถนนราษฎร์พัฒนา ความยาว 0.8 กม. 3. ถนนประชาอุทิศ ความยาว 2.7 กม. 4. ซอยราษฎร์บูรณะ 37 ความยาว 0.5 กม. 5. ทางเดินเลียบคลองแจงร้อน ความยาว 1 กม.
2024-01-30 00:00:00.00000000.000
2024-07-26 00:00:00.00000000.00ดำเนินการทาสีสัญลักษณ์รูปจักรยาน
2023-11-30 00:00:00.00000000.000
2023-12-28 00:00:00.00000000.000
2024-02-29 00:00:00.00000000.000
2024-03-29 00:00:00.00000000.000
2024-05-24 00:00:00.00000000.00ส่งแผนที่ ส่งแบบเส้นทางจักรยาน ลงระบบของ สำนักการจราจรและขนส่ง
2024-06-28 00:00:00.00000000.00ดำเนินการทาสีสัญลักษณ์รูปจักรยาน ระยะทาง 1 กิโลเมตร
2024-08-30 00:00:00.00000000.00อยู่ระหว่างกำหนดจุดตลอดเส้นถนนราษฎร์บูรณะ ประมาณ 5 กิโลเมตร

ขั้นตอนการดำเนินงานโครงการ/กิจกรรม

Showing 1-6 of 6 items.
ลำดับขั้นตอน/รายละเอียดงานร้อยละของงานความคืบหน้าเริ่มต้นวันที่สิ้นสุดวันที่
1ประชุมหารือเพื่อชี้แจงค่าเป้าหมายและรูปแบบการปรับปรุงเส้นทางเดินและทางจักรยานในกรุงเทพมหานคร5.005.002023-12-01 00:00:00.00000002023-12-31 00:00:00.0000000
2สำรวจปัญหาและอุปสรรคเส้นทางเดินและเส้นทางจักรยาน20.0025.002024-02-01 00:00:00.00000002024-02-29 00:00:00.0000000
3คัดเลือกเส้นทางและพิจารณาแนวทางการแก้ไขให้เหมาะสมตามรูปแบบที่กำหนด15.0040.002024-03-01 00:00:00.00000002024-03-15 00:00:00.0000000
4จัดส่งเส้นทางเดินและทางจักรยานให้ สจส. ภายใน 25 มีนาคม 25675.0045.002024-03-16 00:00:00.00000002024-03-31 00:00:00.0000000
5ดำเนินการปรับปรุงเส้นทาง50.0095.002024-04-01 00:00:00.00000002024-09-30 00:00:00.0000000
6รายงานผลการดำเนินงานส่งสำนักการจราจรและขนส่ง ภายในวันที่ 15 กันยายน 25675.00100.002024-09-01 00:00:00.00000002024-09-30 00:00:00.0000000

** รายละเอียดเกี่ยวกับการรายงานฯ **

Showing 1-6 of 6 items.
วันที่รายงานผลการดำเนินงานREPORT_NOTE
2024-04-25 00:00:00.000000045.00(not set)
2024-06-28 00:00:00.000000095.00(not set)
2024-01-31 00:00:00.00000005.00(not set)
2024-01-31 00:00:00.000000025.00(not set)
2024-10-05 00:00:00.0000000100.00(not set)
2024-03-29 00:00:00.000000040.00(not set)
